普宁房产网

 0663-2559559

房产消费一站式服务平台

images/top_img.jpg
当前位置:普宁房产网>普宁市房产资讯

总投资10多亿!国道G238线普宁至惠来段改建工程稳步推进!


近日,备受关注的国道238线普宁益岭至惠来交界段改建工程有了最新进展,普宁市发展和改革局发布了关于上报该工程可行性研究报告的请示,具体如下:

关于上报国道G238线普宁益岭至惠来交界段
改建工程可行性研究报告的请示
揭阳市发展和改革局:
我市公路局报来《关于要求审批国道G238线普宁益岭至惠来交界段改建工程可行性研究报告的请示》及有关材料。经审核,同意上报并说明如下:
一、国道238线是揭阳市区通往揭阳大南海石化工业园的主要交通要道,也是我市对接大南海石化工业园的重要连接线,同时也是沈海高速公路、揭惠高速公路、厦深铁路的疏运通道。由于原设计技术等级较低,且道路使用年限已久,已不适应当前交通现状和安全生产需求。为提升公路网络等级,确保道路畅通安全,提高综合交通运输能力,拉动区域经济发展,实施该工程改建十分必要和紧迫。
二、建设规模及主要内容:道路全长11km,起点位于普宁市大南山(楼盘详情户型图相册地图)街道益岭村,起点桩号为K930+840,途经宝月水库、兴仔山、风吹涵水库、马栅山,终点于船桥水库东侧,与惠来交界处,终点桩号为K941+822;设计速度为60-80km,全线采用四车道一级公路技术标准建设,路基宽度为25.5米;全线设置桥梁2294米/6座,隧道1223米/2座,桥涵与路基同宽;设计汽车荷载等级为公路-Ⅰ级。
三、投资规模及资金来源:工程计划总投资102262.5万元,所需资金除争取上级补助外,其余部分由我市财政筹集解决。
四、项目单位及项目负责人:项目由普宁市公路局负责实施,项目单位负责人王础鹏。
五、建设期限:工程工期为24个月。
专此请示,请予审核上报。


附件:《关于要求审批国道G238线普宁益岭至惠来交界段改建工程可行性研究报告的请示》及有关材料。


普宁市发展和改革局
2019年11月14日

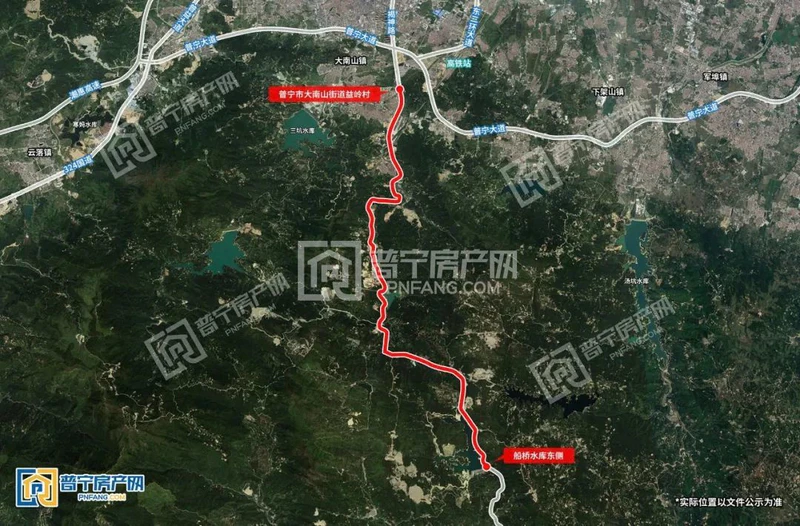

国道G238线普宁益岭至惠来交界段卫星图▼
据悉,该工程是普宁市重点建设项目,在2019年普宁两会上曾提到要着力建设外联内通交通体系,全面提升对外联系通道。加快国道G238线普宁益岭至惠来交界段改建,更好与滨海新区粤东新城实现联动发展。


国道G238线普宁益岭至惠来交界段改建工程项目的建成将进一步提升对外联通能力,打通“接带连轴”道路瓶颈,对接揭阳(惠来)副中心、揭阳市区,为我市经济的发展提供一个良好的硬件配套,希望该工程早日建设完工。


合作商家广告投放热线:0663-2559559

合作商家

友情链接

普宁网络公司 普宁网站建设 广东省国土局 普宁网上办事大厅 普宁市市场监督管理局 普宁国土局 普宁信访局 普宁市政府 揭阳房产网
在线
咨询
热门
资讯
新房
一览
关注
微信
关注微信

关注房产微信

获取更多优惠
