近日,普宁市人民政府分别发布了《普宁市生态文明建设“十四五”规划》和《普宁市能源发展“十四五”规划》,据小房君了解,普宁市循环经济生态园等16个项目列入普宁市生态文明“十四五”重点建设项目表,总投资651000万元,“十四五”计划投资651000万元。普宁市陆上风电开发项目等25个项目列入普宁市能源发展“十四五”规划重点项目表,合计总投资2367216万元,“十四五”期间投资1803848.3万元。具体内容如下:
普宁市生态文明“十四五”重点建设项目表
01.
普宁市龙江流域水环境综合整治工程
建设性质:新建
主要建设内容:包括崩坎水治理工程、高埔水治理工程、龙江(普宁段)治理工程,提升排涝灌溉能力,优化水环境。
项目起止时间:2021-2025年
计划总投资:14300万元
“十四五”期间投资:14300万元
普宁市榕江流域水环境综合整治工程
02.
建设性质:新建
主要建设内容:洪阳河中上游干支流整治工程、神港水闸除险加固工程、新溪水闸除险加固工程,提升排涝灌溉能力,优化水环境。
项目起止时间:2021-2023年
计划总投资:18000万元
“十四五”期间投资:18000万元
03.
普宁市建筑垃圾废弃物资源化综合利用特许经营项目(新河东片区、新河西片区)
建设性质:新建
主要建设内容:普宁市建筑垃圾废弃物资源化综合利用特许经营项目(新河东片区),选址在大南山(楼盘详情户型图相册地图)街道圆山村,面积约100亩;普宁市建筑垃圾废弃物资源化综合利用特许经营项目(新河西片区),选址在池尾(楼盘详情户型图相册地图)街道新丰村,面积约300亩。
项目起止时间:2021-2025年
计划总投资:8000万元
“十四五”期间投资:8000万元
普宁市北部生活垃圾环保处理中心项目
04.
建设性质:新建
主要建设内容:本项目规划建设总规模为处理生活垃圾1200t/d+餐厨垃圾200t/d,配置2台处理能力为600t/d机械炉排焚烧炉及2台中温次高压余热锅炉(6.4MPa,450℃),配置2台15MW中温次高压凝汽式汽轮机(6.2MPa,445℃)及2台15MW的发电机。项目分两期建设,本期总投资36976.47万元,新建1台600t/d机械炉排焚烧炉及1台中温次高压余热锅炉(6.4MPa,450℃),100t/d的餐厨垃圾处置设施,配置1台15MW中温次高压凝汽式汽轮机(6.2MPa,445℃)及1台15MW的发电机,日处理生活垃圾600t/d+餐厨垃圾100t/d,采用特许经营模式。服务范围为包括但不仅限于普宁市北部六镇(即广太镇、南径镇、麒麟镇、洪阳镇、赤岗镇、南溪镇)。
项目起止时间:2021-2024年
计划总投资:36976万元
“十四五”期间投资:36976万元
05.
普宁市练江流域污染综合整治次支管网建设项目(大南山和流沙东、流沙南、流沙北街道片区)项目
建设性质:新建
主要建设内容:建设次支管网总长273.8公里。
项目起止时间:2021-2023年
计划总投资:73100万元
“十四五”期间投资:73100万元
普宁市练江流域污染综合整治次支管网建设项目(流沙西、池尾、燎原街道和梅塘镇片区)项目
06.
建设性质:新建
主要建设内容:建设次支管网总长246.2公里。
项目起止时间:2021-2023年
计划总投资:73200万元
“十四五”期间投资:73200万元
07.
普宁市练江流域污染综合整治次支管网建设项目(占陇、军埠、下架山、大坝、麒麟、南径镇片区)项目
建设性质:新建
主要建设内容:新建污水管道总长约为156.65公里。
项目起止时间:2021-2023年
计划总投资:41200万元
“十四五”期间投资:41200万元
普宁市练江流域污染综合整治雨污分流建设项目(大南山和流沙东、流沙南、流沙北街道片区)
08.
建设性质:新建
主要建设内容:建设雨污分流管网总长299.23公里。
项目起止时间:2021-2023年
计划总投资:18745万元
“十四五”期间投资:18745万元
09.
普宁市练江流域污染综合整治雨污分流建设项目(流沙西、池尾、燎原街道和梅塘镇片区)
建设性质:新建
主要建设内容:建设雨污分流管网总长272.5公里。
项目起止时间:2021-2023年
计划总投资:22221万元
“十四五”期间投资:22221万元
普宁市洪阳镇污水处理厂改造升级工程
10.
建设性质:扩建
主要建设内容:污水处理厂升级改造,2021年新增污水处理能力1万吨/日,2022年新增污水处理能力1万吨/日。
项目起止时间:2021-2022年
计划总投资:11000万元
“十四五”期间投资:11000万元
11.
普宁市农村污水处理站
建设性质:新建
主要建设内容:计划里湖镇、梅塘镇、大坝镇、洪阳镇、南溪镇、广太镇、赤岗镇等镇新建农村污水处理站99个,总处理规模约7.41万吨/日。
项目起止时间:2021-2023年
计划总投资:87438万元
“十四五”期间投资:87438万元
军埠污水处理厂二期
12.
建设性质:扩建
主要建设内容:建设污水处理能力为2万吨/日,建设地点选址位于占陇镇西楼村南切流北岸、桥柱中心大道东侧约110米处,规划用地面积为10140平方米(含原石桥头污水处理站用地),占地面积约15.2亩。
项目起止时间:2021-2022年
计划总投资:9300万元
“十四五”期间投资:9300万元
13.
占陇污水处理厂二期
建设性质:扩建
主要建设内容:建设污水处理能力为3万吨/日。
项目起止时间:2021-2022年
计划总投资:13000万元
“十四五”期间投资:13000万元
普宁市水质净化工程
14.
建设性质:新建
主要建设内容:主要建设3万立方米污水处理厂一座。内容包括细格栅、曝气沉砂池、接触消毒池、污泥池、脱水机房、鼓风机房及配电间、机修仓库、加药间、综合管理用房及配套设施等。
项目起止时间:2021-2022年
计划总投资:12000万元
“十四五”期间投资:12000万元
15.
普宁市龙江流域城镇污水处理设施建设工程
建设性质:扩建
主要建设内容:普宁市龙江流域新增城镇污水处理能力0.68万吨/日,配套管网21.2公里。
项目起止时间:2021-2025年
计划总投资:14520万元
“十四五”期间投资:14520万元
普宁市循环经济生态园
16.
建设性质:新建
主要建设内容:项目用地面积约1000亩,共分两期建设。项目建设内容包括建筑拆除垃圾、建筑泥浆、建筑余土、装修垃圾,市政污泥、河道淤泥、工业污泥,生活垃圾焚烧飞灰,绿化垃圾、大件废弃家具、餐厨垃圾,以及废弃家电拆解、废弃汽车拆解等处理处置及资源化利用设施。项目计划总投资19.8亿,首期计划投资5亿元。建设规模:(1)处理能力3500吨/日(一期1500吨/日)的建筑垃圾综合利用处置设施,其中包括建筑拆除垃圾1500吨/日(一期450吨/日)、建筑泥浆1000吨/日(一期500吨/日)、建筑余土800吨/日(一期500吨/日),装修垃圾200吨/日(一期50吨/日);(2)1000吨/日市政污泥(一期为600吨/日),1500吨/日河道淤泥,400吨/日工业污泥综合利用处置设施;(3)150吨/日(一期为70吨/日)生活垃圾焚烧飞灰无害化处置设施;(4)200吨/日(一期为80吨/日)餐厨垃圾综合利用处置设施;(5)50吨/日绿化垃圾处综合利用处置设施;(6)5吨/日大件废旧家具综合利用处置设施。
项目起止时间:2022-2025年
计划总投资:198000万元
“十四五”期间投资:198000万元
普宁市能源发展“十四五”规划重点项目表
一、油气设施项目
粤东LNG配套外输管线普宁支线
建设阶段:在建
建设内容及规模:普宁支线全长14.1km,管径Ø323.9mm,设计压力9.2Mpa,该项目起于汕头市潮南区两英镇高美村,途径汕头市潮南区仙城镇、普宁市下架山镇,终于普宁市下架山镇百吉岭村普宁末站。
建设起止年限:2020-2022年
总投资:6450万
“十四五”期间投资:6450万
揭阳天然气管道工程普宁段
建设阶段:在建
建设内容及规模:途经普宁11个镇、街道、农场,普宁段干线长约52公里,支线长约20公里,设2座站场、4座阀室。干线管径D813mm,设计压力10MPa;支线管径D508mm,设计压力10MPa。
建设起止年限:2020-2022年
总投资:72000万
“十四五”期间投资:37000万
揭阳天然气管道工程占陇支线
建设阶段:在建
建设内容及规模:起自普宁分输清管站,沿汕湛高速向东敷设到达纺织印染生态环保综合处理中心园区的占陇分输站,线路长度21.7km,设计压力10MPa,管径D508mm,占陇支线设1座站场(占陇分输站),1座阀室。
建设起止年限:2022-2023年
总投资:15000万
“十四五”期间投资:15000万

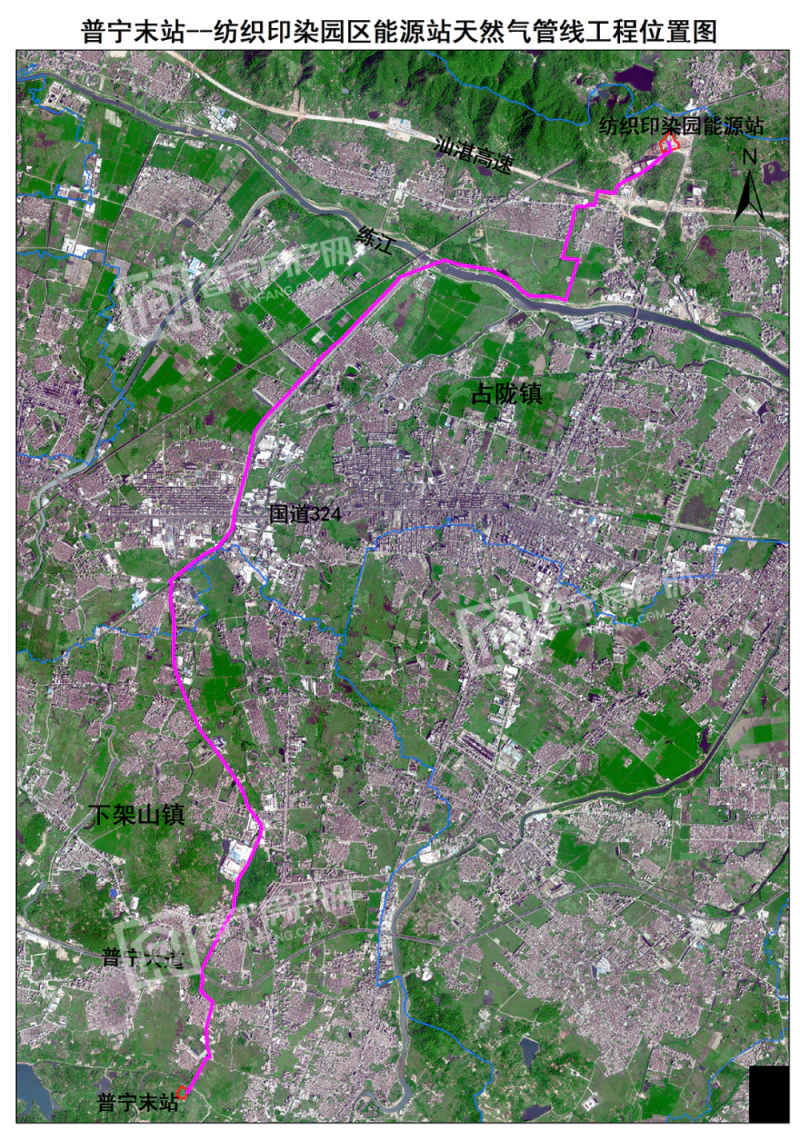

普宁末站-纺织印染园区能源站天然气管线工程
建设阶段:在建
建设内容及规模:项目始于下架山镇的普宁末站,止于占陇镇与南径镇交界处的普宁市纺织印染环保综合处理中心分布式能源调压站,沿途经过的行政区为下架山镇、占陇镇。项目管线管径DN350,预计年输气用量为5.4×108Nm3/a,设计压力4.0兆帕,全长约15.5公里。
建设起止年限:2022-2023年
总投资:6542万
“十四五”期间投资:6542万
二、天然气分布式能源站项目
普宁市纺织印染环保综合处理中心分布式能源建设项目
建设阶段:续建
建设内容及规模:该项目占地面积为18.4亩,建设规模为4x20t/h燃气锅炉+2x70t/h燃气锅炉+2x70t/h燃气锅炉+2x6F级燃机分布式供能机组(包括2台70MV燃气轮机、2台余热锅炉和1台30MW级汽轮发电机组及辅助系统)。
建设起止年限:2018-2025年
总投资:103318万
“十四五”期间投资:88318万
普宁产业转移工业园(英歌山)分布式能源建设项目
建设阶段:新建
建设内容及规模:规划用地面积50亩,建设范围包括:1.气化站规模为3x200立方的LNG储罐;2.能源站装机规模为4x20t/h燃气锅炉+2x50t/h燃气锅+2x50MW燃机分布式供能机组。
建设起止年限:2021-2025年
总投资:90000万
“十四五”期间投资:90000万
三、电网项目
220kV竹林站输变电工程配套110kV线路工程
建设阶段:续建
建设内容及规模:1、建设竹林站至110kV寒妈站双回线路,新建同塔双回线路长约2×8.9km;2、将110kV云落站至寒妈站线路改接入竹林站,形成竹林站至云落站单回110kV线路,新建110kV同塔双回挂单边线路长约1×3.2km;3、建设竹林站至大坪站110kV双回线路,新建110kV同塔双回线路长约2×17km;4、建设竹林站至里湖站110kV双回线路,新建110kV同塔双回线路长约2×15.7km;以上新建架空导线截面均采用400m㎡。
建设起止年限:2020-2022年
总投资:19420万
“十四五”期间投资:9500万
110kV下架山输变电工程
建设阶段:续建
建设内容及规模:新建下架山输变电工程,最终主变容量3×4万kVA,本期主变容量2×4万kVA。110kV最终出线4回,本期出线4回,即新建祥云~下架山线同塔双回路,线路长度约2×5km;新建军埠~下架山线单回线路,线路长度约6km,架空导线截面均采用400m㎡。
建设起止年限:2020-2023年
总投资:6530万
“十四五”期间投资:5877万
110kV麒麟(洪厝)输变电工程
建设阶段:续建
建设内容及规模:新建洪厝输变电工程,最终主变容量3×4万kVA,本期主变容量2×4万kVA。110kV最终出线4回,本期出线2回,即解口普宁热电联厂~铁山站线路入本站,利用原先普宁热电联厂部分双回线路,形成铁山~麒麟双回线路,新建线路长度2×2km,普宁热电联厂~麒麟单回路,新建线路长度1×2km,新建占陇~麒麟单回线路,长1×5km,架空导线截面均采用400m㎡。
建设起止年限:2020-2023年
总投资:4807万
“十四五”期间投资:4326万
110kV岩峰(赤岗)输变电工程
建设阶段:续建
建设内容及规模:新建岩峰输变电工程,最终主变容量3×4万kVA,本期主变容量2×4万kVA。110kV最终出线4回,本期出线3回,即解口棉湖~大坝线路进岩峰站,形成棉湖至岩峰线双回线路,新建线路长度约2×1.5km,大坝至岩峰单回线路,长度约1.5km,架空导线截面均采用300m㎡。
建设起止年限:2020-2024年
总投资:4166万
“十四五”期间投资:3750万
110kV白马输变电工程
建设阶段:续建
建设内容及规模:新建白马输变电工程,最终主变容量3×4万kVA,本期主变容量2×4万kVA。110kV最终出线4回,本期出线4回,即新建铁山~白马双回线路,长2×4.5km,导线截面630m㎡,解口流沙至西南双回线路进白马站,长2×4km,导线截面400m㎡。
建设起止年限:2020-2024年
总投资:4754万
“十四五”期间投资:4279万
110kV鸡笼山输变电工程
建设阶段:续建
建设内容及规模:新建鸡笼山输变电工程,最终主变容量3×4万kVA,本期主变容量2×4万kVA。110kV最终出线4回,本期出线4回,即新建兰花站至鸡笼山站同塔双回线路,线路长约2×10km;新建横山至鸡笼山同塔双回路约2×9km,架空导线截面均采用630m㎡。
建设起止年限:2020-2025年
总投资:6484万
“十四五”期间投资:5836万
110kV石潭(广太)输变电工程
建设阶段:续建
建设内容及规模:新建石潭(广太)输变电工程,最终主变容量3×4万kVA,本期主变容量2×4万kVA。110kV最终出线4回,本期出线2回,即新建陌山至广太同塔双回路约2×6km,架空导线截面采用400m㎡。
建设起止年限:2021-2025年
总投资:4435万
“十四五”期间投资:3991.5万
110kV云落站扩建工程
建设阶段:扩建
建设内容及规模:110kV云落站前期已建成主变容量1×3.15万kVA,110kV出线3回,10kV出线12回,本期扩建云落站#3主变,新建主变容量1×4万kVA,无新增110kV出线,对应建设10kV出线。
建设起止年限:2020-2025年
总投资:828万
“十四五”期间投资:745.2万
110kV寒妈站扩建工程
建设阶段:扩建
建设内容及规模:110kV寒妈站一期计划投产主变容量1×5万kVA,110kV出线2回,本期扩建寒妈站#2主变,新建主变容量1×5万kVA,无新增110kV出线。
建设起止年限:2020-2024年
总投资:828万
“十四五”期间投资:745.2万
110kV赤水站扩建工程
建设阶段:扩建
建设内容及规模:110kV赤水站前期已建成主变容量2×5万kVA,110kV出线3回,10kV出线24回,本期扩建赤水站#3主变,新建主变容量1×5kVA,无新增110kV出线,对应建设10kV出线。
建设起止年限:2020-2025年
总投资:828万
“十四五”期间投资:745.2万
110kV大坪站扩建工程
建设阶段:扩建
建设内容及规模:110kV大坪站前期已建成主变容量1×4万kVA,110kV出线3回(现状出线1回,2022年220kV竹林站投产后新增出线2回),10kV出线6回,本期扩建大坪站#2主变,新建主变容量1×4万kVA,无新增110kV出线,对应建设10kV出线。
建设起止年限:2020-2025年
总投资:828万
“十四五”期间投资:745.2万
35kV黄沙输变电工程
建设阶段:新建
建设内容及规模:新建黄沙输变电工程,最终主变容量2×0.8万kVA,本期主变1×0.8万kVA。35kV最终出线回2回,本期出线1回,即新建大坪站至黄沙站1回35kV线路,线路长度约15km,架空导线截面采用150m㎡。
建设起止年限:2021-2025年
总投资:1898万
“十四五”期间投资:1708.2万
四、垃圾处理设施建设项目(焚烧发电)
普宁市北部生活垃圾环保处理中心建设项目
建设阶段:新建
建设内容及规模:本项目总投资为6.7亿元,规划建设总规模为处理生活垃圾1200t/d+餐厨垃圾200t/d,配置2台处理能力为600t/d机械炉排焚烧炉及2台中温次高压余热锅(6.4MPa,450℃),配置2台15MW中温次高压凝汽式汽轮机(6.2MPa,445℃)及2台15MW的发电机。项目分两期建设,其中一期总投资为3.7亿元,建设1台600t/d机械炉排焚烧炉及1台中温次高压余热锅炉(6.4MPa,450℃),100t/d的餐厨垃圾处置设施,配置1台15MW中温次高压凝汽式汽轮机(6.2MPa,445℃)及1台15MW的发电机。
建设起止年限:2021-2025年
总投资:67000万
“十四五”期间投资:67000万
五、光伏发电项目
广东能源大池农场光伏复合项目
建设阶段:新建
建设内容及规模:项目拟利用大池农场的一般农用地,占地面积约153.3万平方米(含光伏场区和升压站),其中升压站建设用面积约0.8万平方米;拟建设容量150MW,项目采用双面双玻光伏组件、逆变器及其他电气设备,并建设110kV升压站及其配套设施一座;项目建成后年产清洁电能约16500万kWh,所产清洁电能全部通过110kV电压等级接入公共电网。项目拟在光伏板下种植南药、养殖家禽以实现农业+光伏复合开发。
建设起止年限:2022-2025年
总投资:75000万
“十四五”期间投资:75000万
广东农垦马鞍山农场有限公司200MW光伏复合项目
建设阶段:新建
建设内容及规模:项目拟利用马鞍山农场约4000亩土地建设复合式光伏项目,项目包含光伏厂区及配套升压站,拟建设容量约200MW,项目建设采用双面双玻单晶硅组件、组串式逆变器及其他国内外先进配套电气设备,项目建成后年产清洁电能约20240万kWh,所产清洁电能全部接入公共电网。复合式光伏项目拟采用药光、农光互补模式,光伏板下种植南药、油茶等经济作物。
建设起止年限:2022-2025年
总投资:85000万
“十四五”期间投资:85000万
普宁市里湖镇150MW复合型光伏项目
建设阶段:新建
建设内容及规模:拟建设面积约3000亩,总规模150MW。
建设起止年限:2022-2024年
总投资:75000万
“十四五”期间投资:75000万
六、陆上风电项目
普宁市陆上风电开发项目
建设阶段:新建
建设内容及规模:大坪镇、船埔镇、云落镇、梅林镇、大南山街道、下架山镇、麒麟镇、高埔镇建设共计1055MW风电光伏发电站。
建设起止年限:2023-2025年
总投资:838000万
“十四五”期间投资:838000万
七、蓄能项目
普宁市抽水蓄能电站项目
建设阶段:新建
建设内容及规模:项目装机容量120万千瓦,占地面积4000亩。
建设起止年限:2023-2030年
总投资:700000万
“十四五”期间投资:200000万
普宁市400MW/800MWh储能电站项目
建设阶段:新建
建设内容及规模:400MW/800MWh储能系统,占地面积约为59274平方米。
建设起止年限:2023-2030年
总投资:178100万
“十四五”期间投资:178100万
