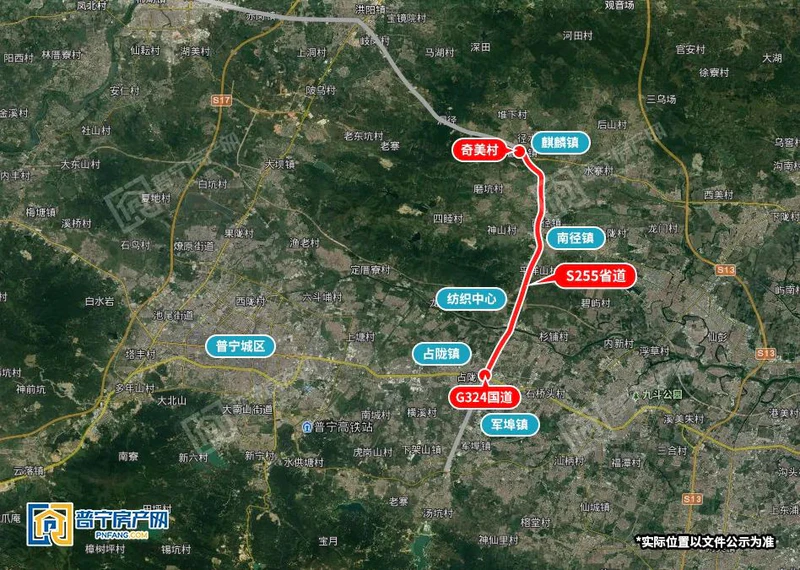

近日,省道S255线(原县道X110麒大线)普宁麒麟至占陇段改建工程可行性研究报告获批,项目估算总投资34799.68万元,拟建设工期24个月,路线全长10.507公里,采用双向四车道一级公路技术标准设计,计划2023年开工建设,2025年完成建设,具体内容如下:

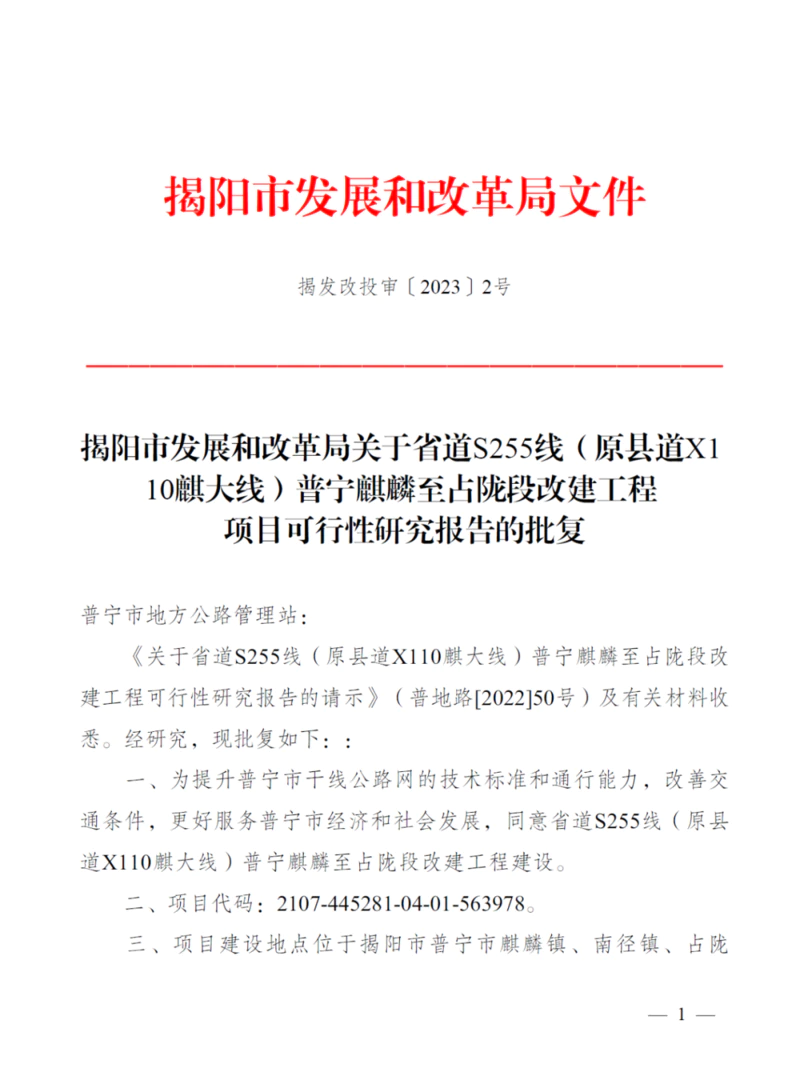

揭阳市发展和改革局关于省道S255线(原县道X110麒大线)普宁麒麟至占陇段改建工程项目可行性研究报告的批复
普宁市地方公路管理站:
《关于省道S255线(原县道X110麒大线)普宁麒麟至占陇段改建工程可行性研究报告的请示》(普地路[2022]50号)及有关材料收悉。经研究,现批复如下:
一、为提升普宁市干线公路网的技术标准和通行能力,改善交通条件,更好服务普宁市经济和社会发展,同意省道S255线(原县道X110麒大线)普宁麒麟至占陇段改建工程建设。
二、项目代码:2107-445281-04-01-563978。
三、项目建设地点位于普宁市麒麟镇、南径镇、占陇镇。

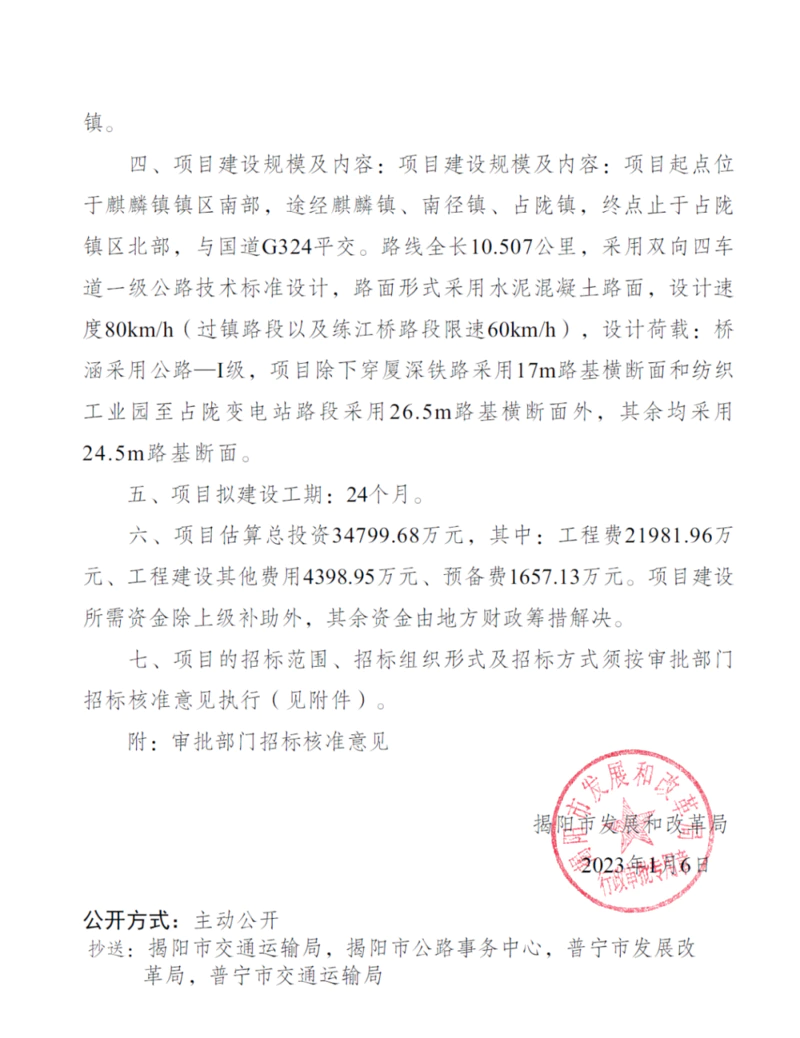

四、项目建设规模及内容:项目起点位于麒麟镇镇区南部,途经麒麟镇、南径镇、占陇镇,终点止于占陇镇区北部,与国道G324平交。路线全长10.507公里,采用双向四车道一级公路技术标准设计,路面形式采用水泥混凝土路面,设计速度80km/h(过镇路段以及练江桥路段限速60km/h),设计荷载:桥涵采用公路—I级,项目除下穿厦深铁路采用17m路基横断面和纺织工业园至占陇变电站路段采用26.5m路基横断面外,其余均采用24.5m路基断面。
五、项目拟建设工期:24个月。
六、项目估算总投资34799.68万元,其中:工程费21981.96万元、工程建设其他费用4398.95万元、预备费1657.13万元。项目建设所需资金除上级补助外,其余资金由地方财政筹措解决。
七、项目的招标范围、招标组织形式及招标方式须按审批部门招标核准意见执行(见附件)。
附:审批部门招标核准意见
揭阳市发展和改革局
2023年1月6日
